2005.05.26 木に遮られて分かりずらいのですが、修繕前の様子です。 |
|

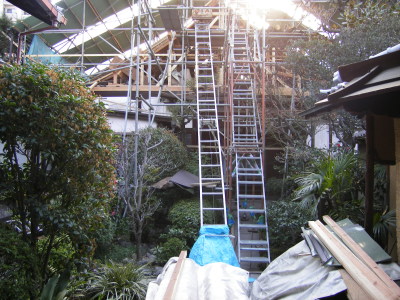

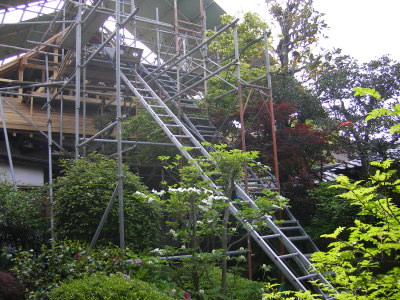

2006.02 足場と仮屋根が組み終わり、本堂屋根の解体作業が 始まりました。 |
|

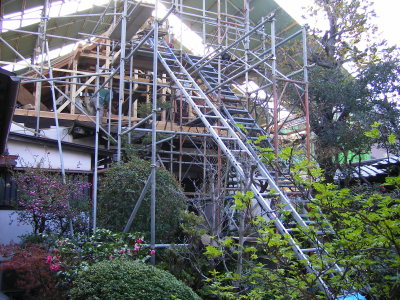

2006.02 古い屋根瓦を剥いだ状態です。 |
|
2006.02.23 手前は瓦や廃材を運び降ろす滑車です。 |
|
2006.02.23 | |

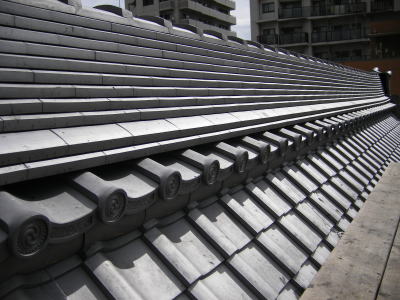

2006.02.25 | |
2006.02.25 | |
2006.03.09 |
|

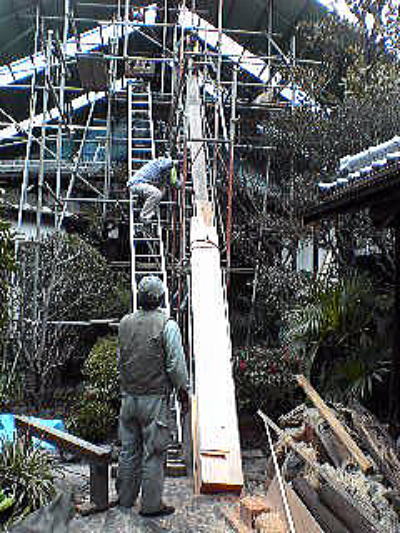

2006.03.09 正面の階段から、新たな木材が運ばれる。 |
|

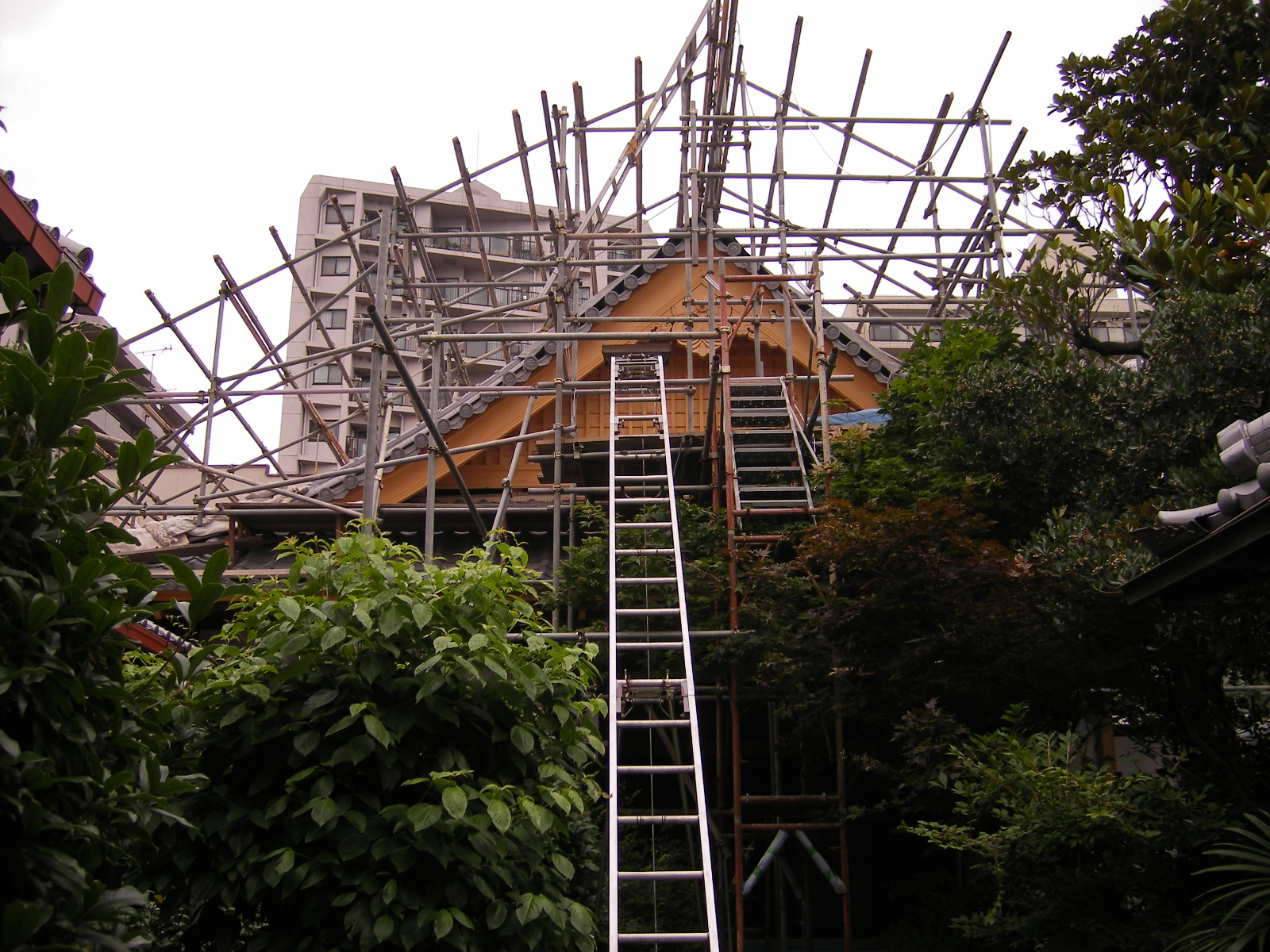

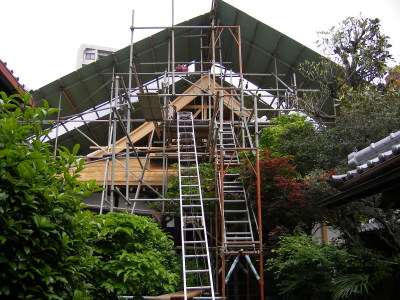

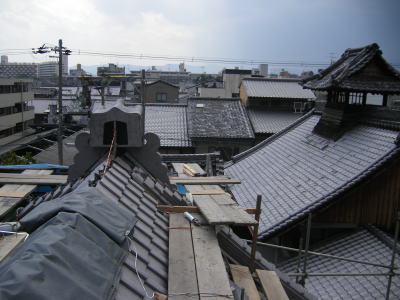

2006.04.05 7:38 4月初旬。工事開始より約2ヶ月の時点です |
|

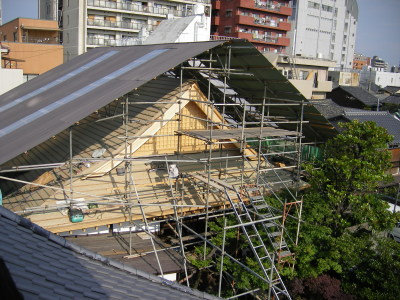

2006.04.05 8:37 一から新たな屋根を作り上げる作業が続きます |
|
2006.04.29 9:01.29 | |
2006.04.29 8:57 新たな屋根の形が出来つつある |
|
2006.05.06 18:21 |
|
2006.04.05 7:58 |
|

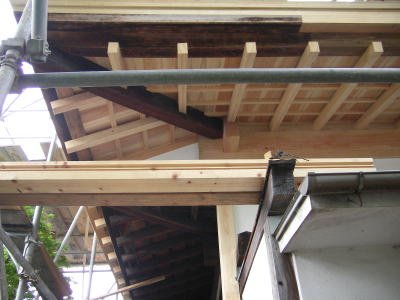

2006.04.30 15:47 本堂余間。屋根の痛みが一番激しかった場所です。 |
|
2006.04.30 15:54 |
|

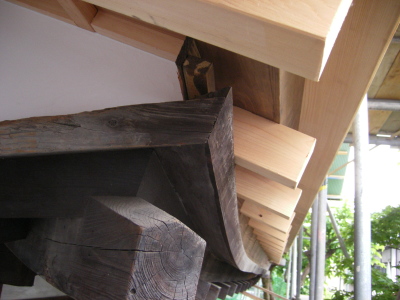

2006.05.07 9:27 新旧の建材を結合している部分です |
|
2006.05.07 9:29 | |

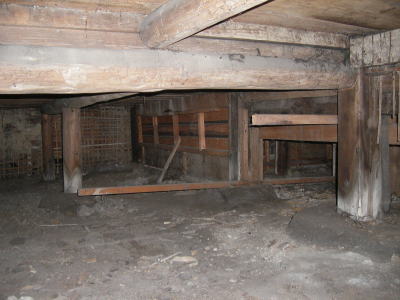

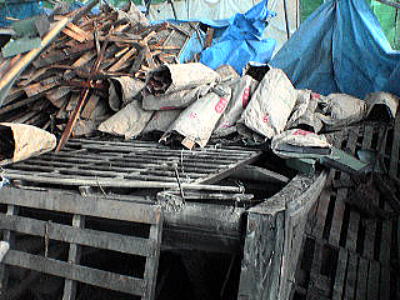

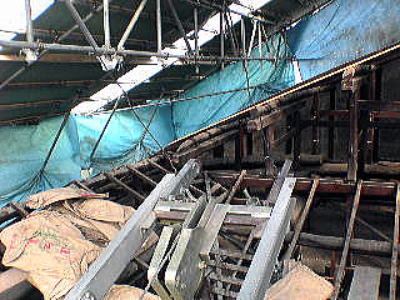

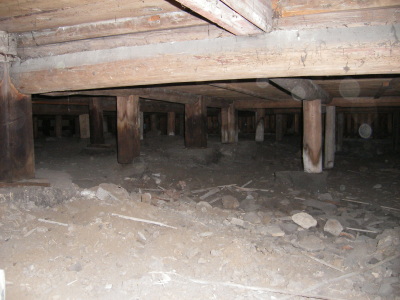

2006.05.10 17:33 本堂床下と全体を支える約200年前の基礎部分 |
|
2006.05.10 17:34 |
|

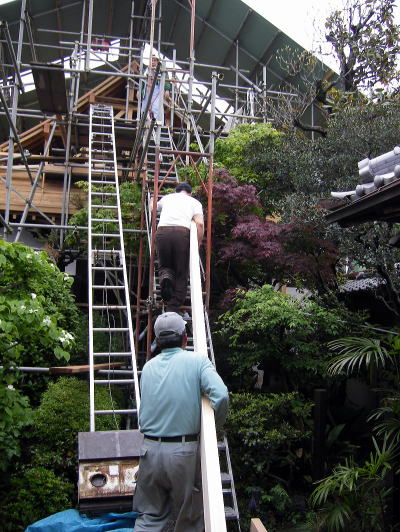

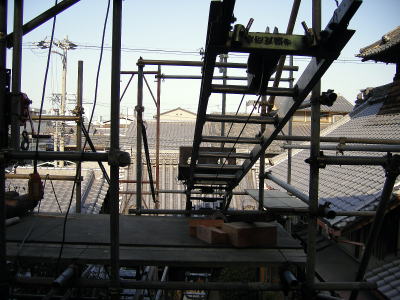

2006.05.06 8:29 正面の破風に使う木材を、手作業で運んで頂く |
|
2006.05.13 13:36 | |
2006.05.13 17:39 |
|

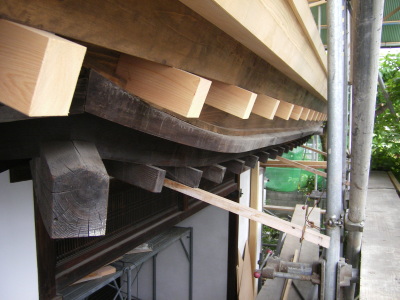

2006.05.13 17:40 本堂の新旧の軒 |
|
2006.05.13 17:41 | |
2006.05.13 17:51 | |

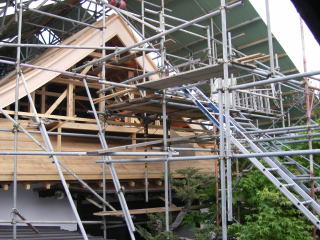

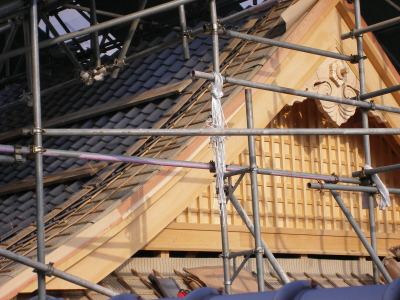

2006.05.18 17:45 正面の破風板が出来上がる |
|

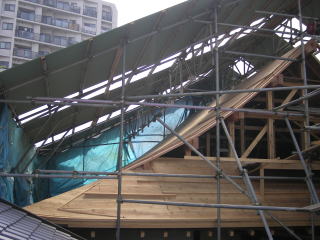

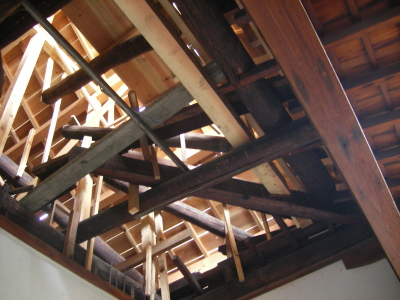

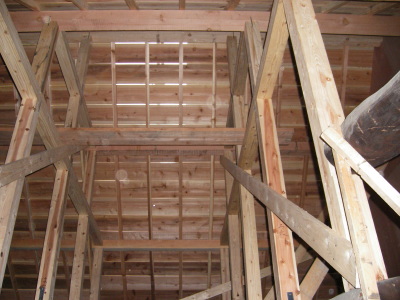

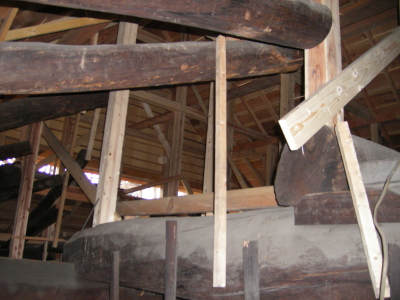

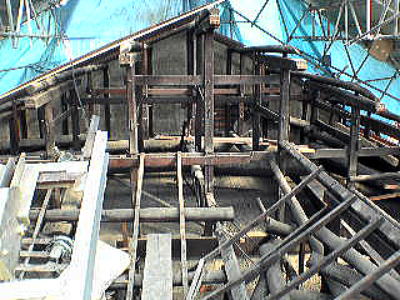

2006.05.23 14:36 本堂屋根裏 |
|
2006.05.23 15:01 |
|
2006.05.23 14:50 | |
2006.05.24 17:47 | |

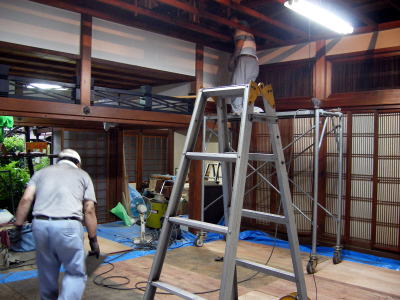

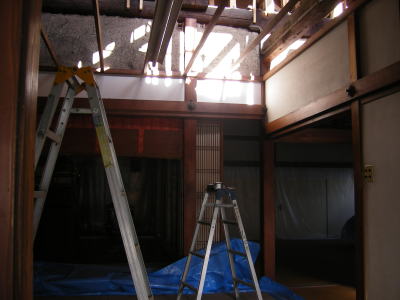

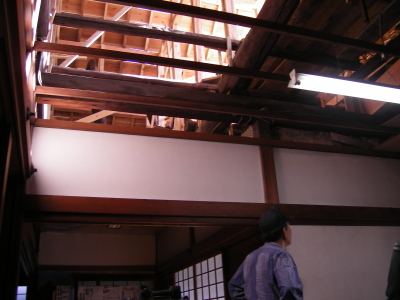

2006.05.24 17:04 本堂内での作業風景です |
|
2006.05.25 9:20 |
|
2006.05.24 17:47 山門から眺める |
|
2006.05.27 9:02 | |

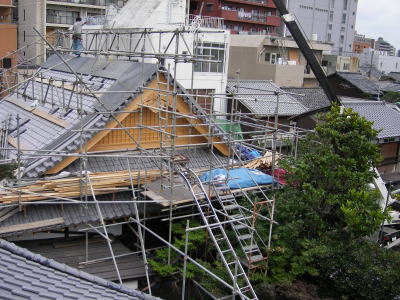

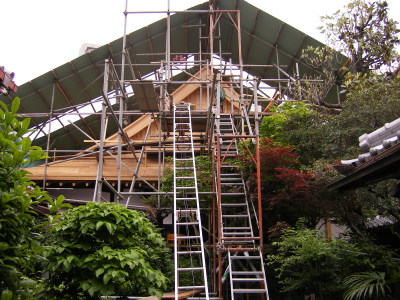

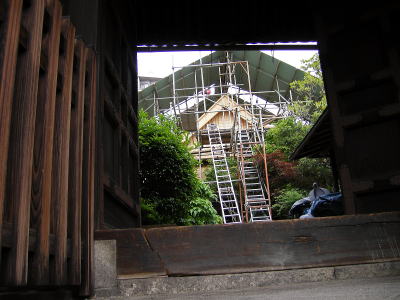

2006.05.30 16:21 素屋根の全体像 |
|

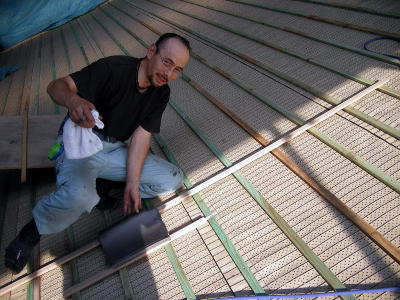

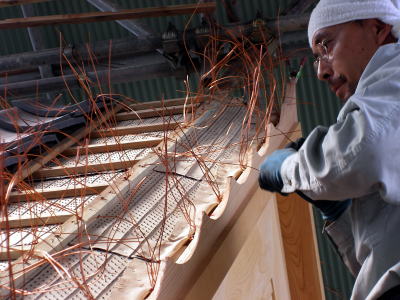

2006.05.30 16:43 瓦を葺く下地が作られる |
|

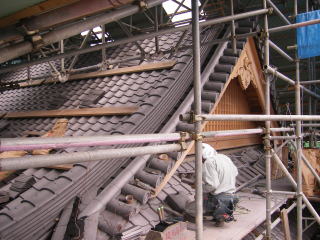

2006.05.30 16:48 職人さんから瓦葺きの説明を受ける |
|

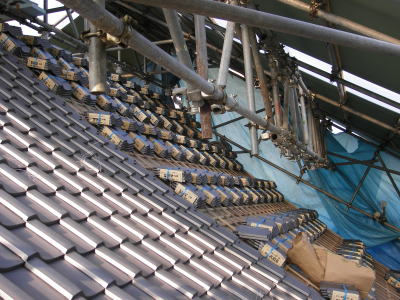

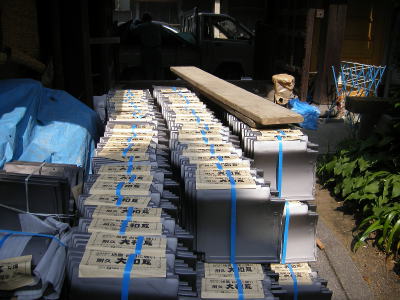

2006.06.07 8:42 瓦は奈良県産の大和瓦が使われる |
|
2006.06.07 8:42 次々と瓦の束が屋根に運ばれる |
|

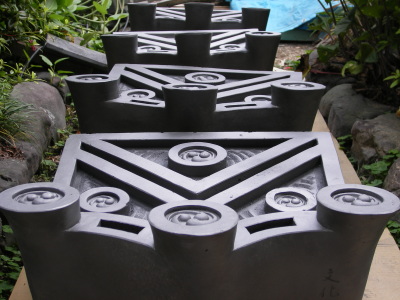

2006.06.11 17:11 鬼瓦 |
|
2006.06.1117:12 文化12年(1815年)に作られた鬼瓦を焼き直し、再び使用する。 |
|

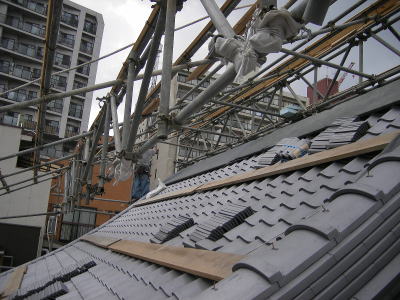

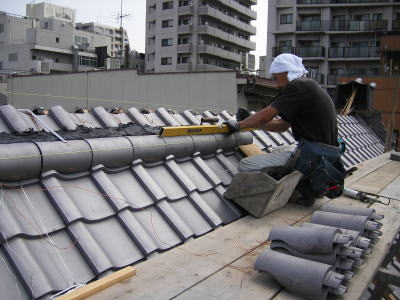

2006.06.06 16:55 瓦葺きの作業が進む |
|
2006.06.11 17:18 | |

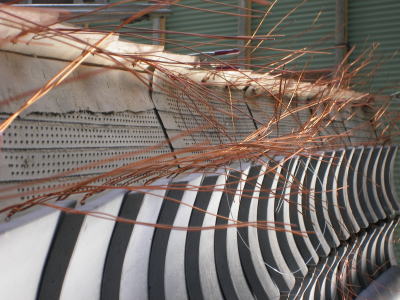

2006.06.16 8:55 下り棟の瓦を束ねる銅線です |
|
2006.06.16 8:41 |
|
2006.06.16 8:42 瓦職人さんの作業が続く |
|
2006.06.30 16:22 下り棟の部分が出来上がる |
|
2006.06.30 14:40 山門と庫裏部分の太鼓楼 |
|
2006.07.08 9:11 |
|

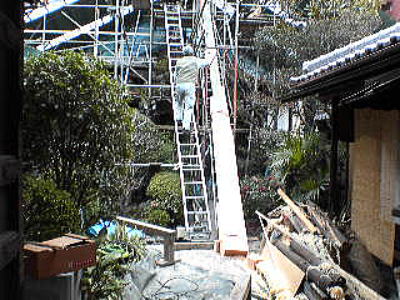

2006.07.07 17:05 半年に渡り現場の雨風を防いだ素屋根が撤去される |
|

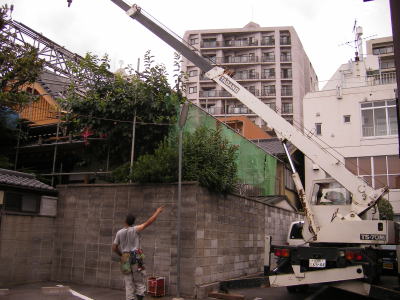

2006.07.08 15:43 クレーン車を使う作業が行われる |
|
2006.07.08 13:55 |
|
2006.07.28 14:48 本堂の頂上部分 |
|
2006.07.28 16:12 |
|

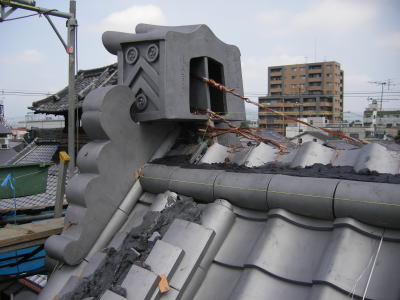

2006.08.02 9:44 正面の鬼瓦が銅線の束で繋がれる |
|
2006.08.02 9:46 最後に頂上部分の棟瓦の積み上げが行われる |
|
2006.08.07 16:21 |
|
2006.08.17 9:06 棟の瓦が積み終わる |
|
2006.08.22 8:46 瓦葺きの作業が終了し、残りの足場も撤去される。 |
|
2006.08.22 8:09 |
|
2006.08.22 16:09 8月21日、約7ヶ月間に及ぶ工事が終了致しました。 |
